Übergabe der Gebäude geplant: Mitte Juli
XTIN Schacht Beginn KW29
Firma Judtka stellt eigenes Geruest fuer Steigeleitungen
H Weissgerber wollte Plan der Traeger an Gewerke schicken, nachhaken! (Huening)
Gestell fuer Laufgang im XTIN, P. Dost spricht F. Levenhagen an, um Informationen ueber gewuenschte Lage zu erhalten. S. Lederer mahnt, das Geruest nicht zu hoch zu machen.

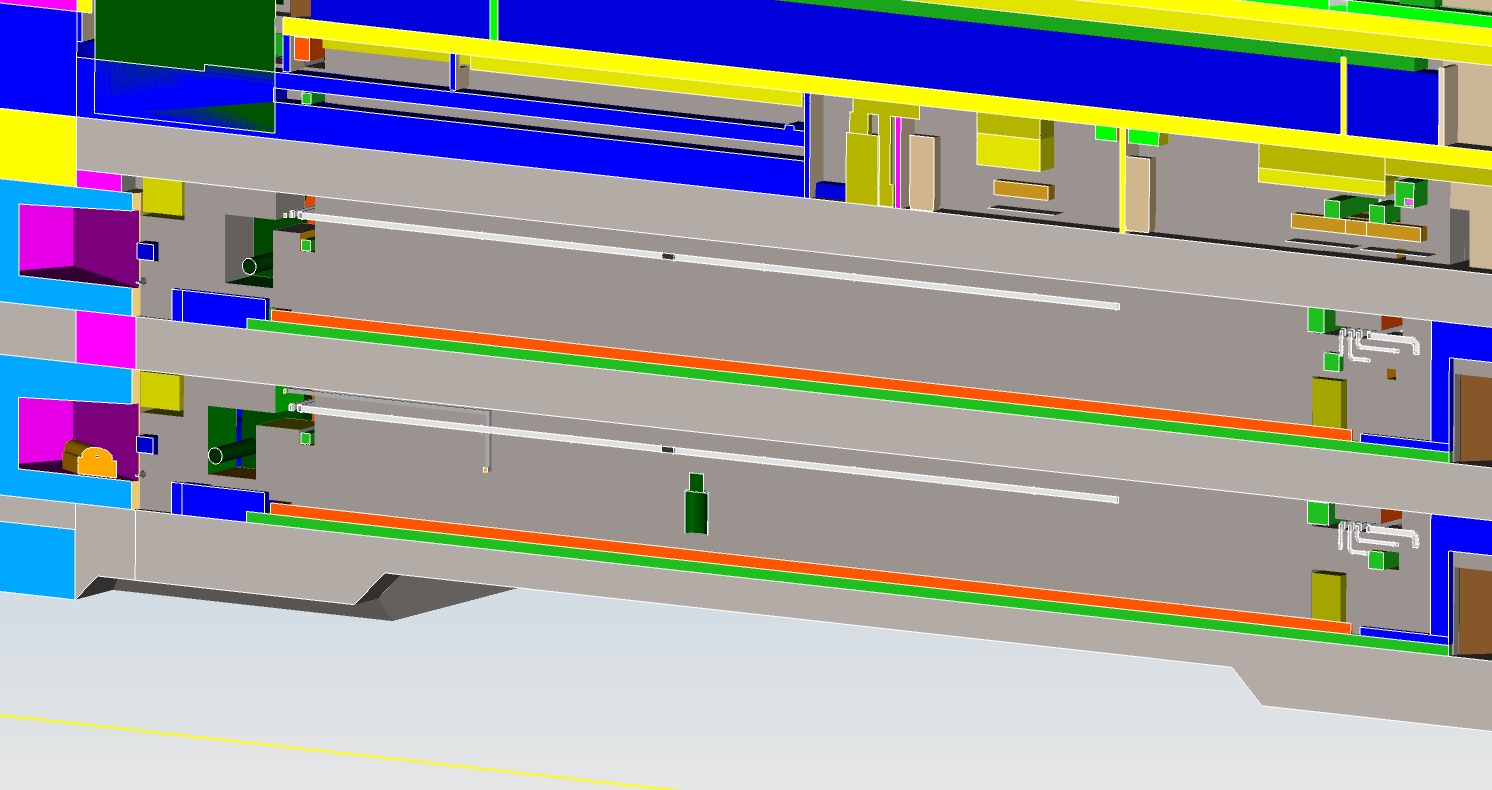

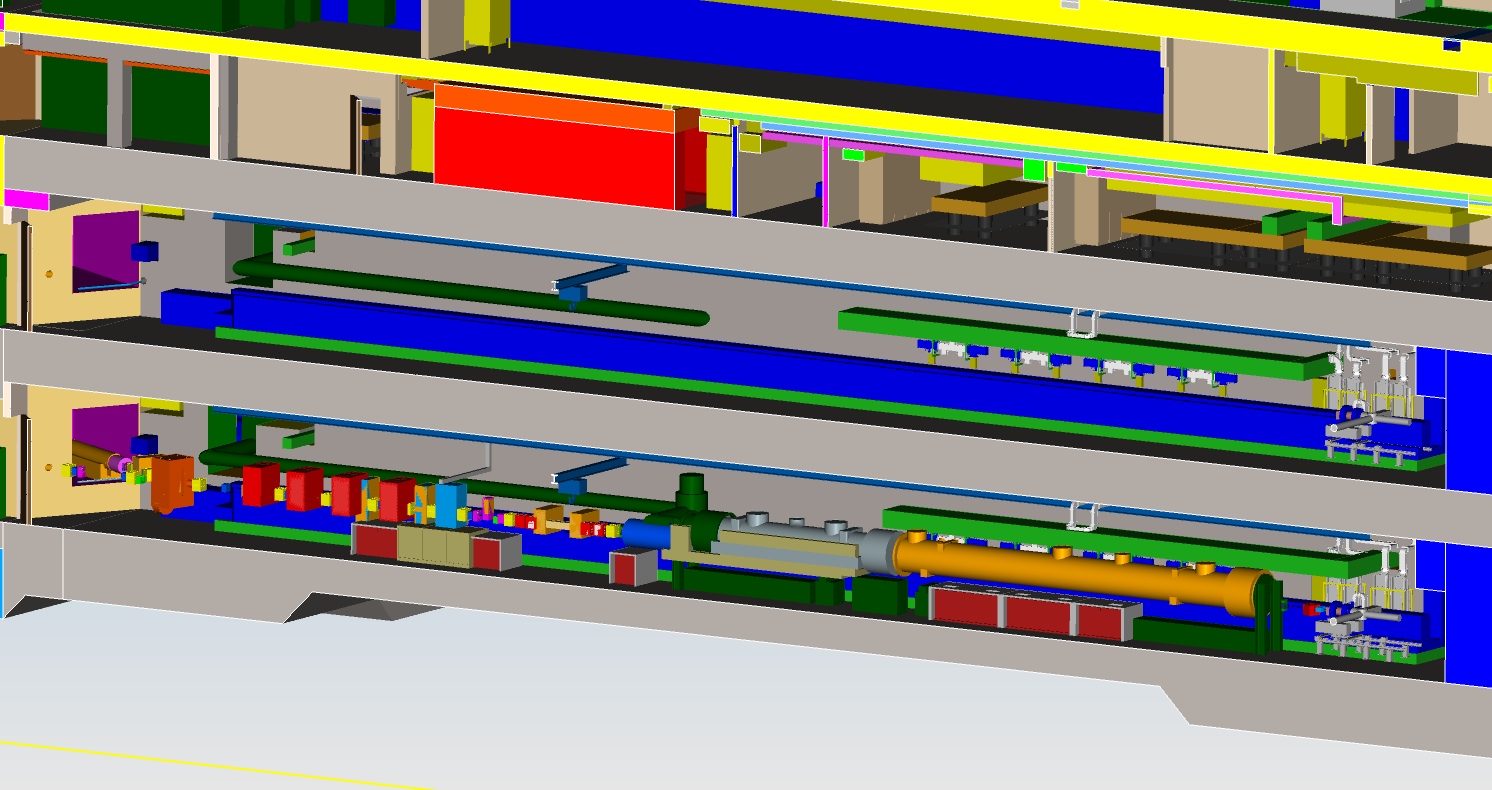

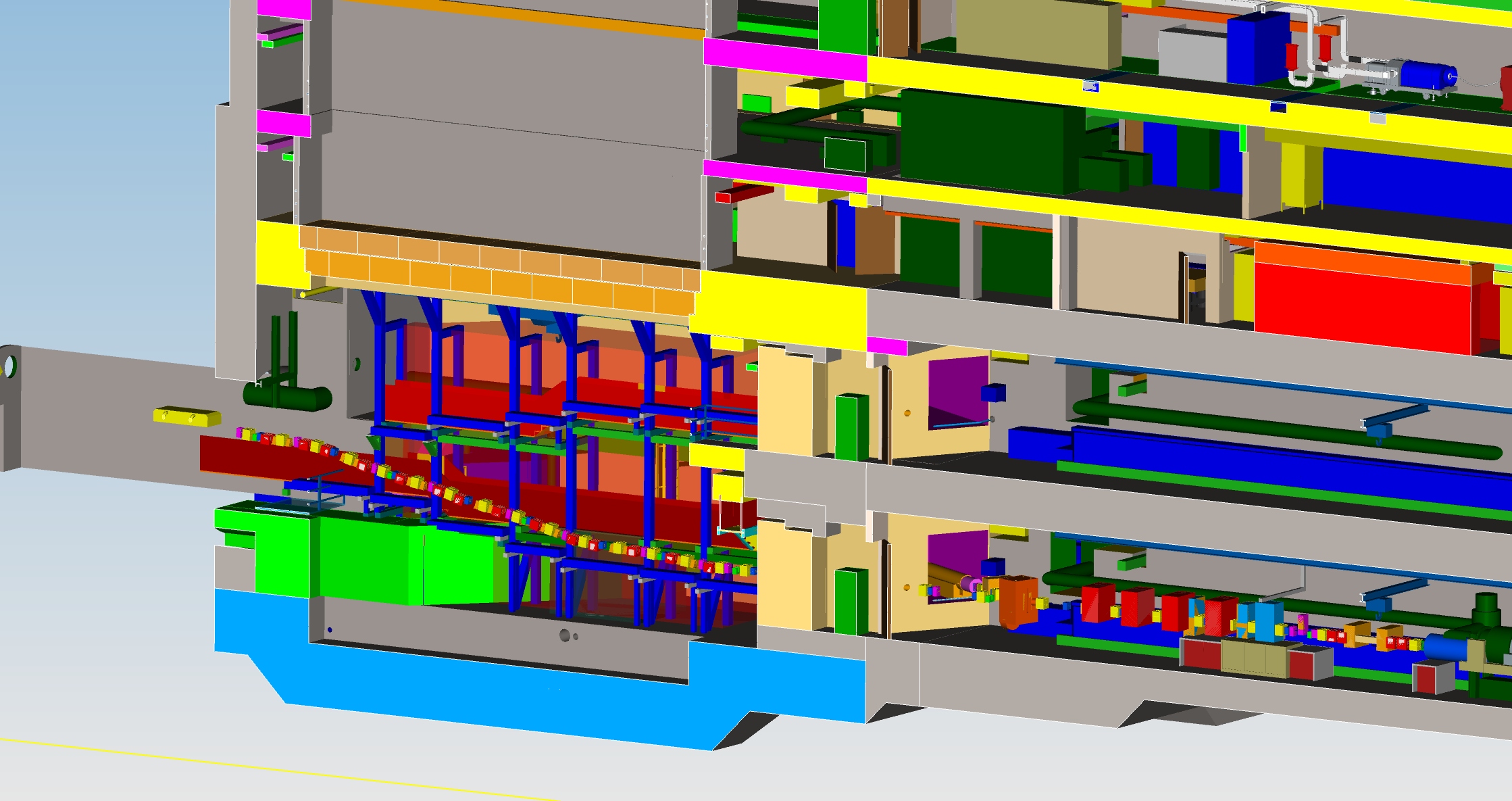

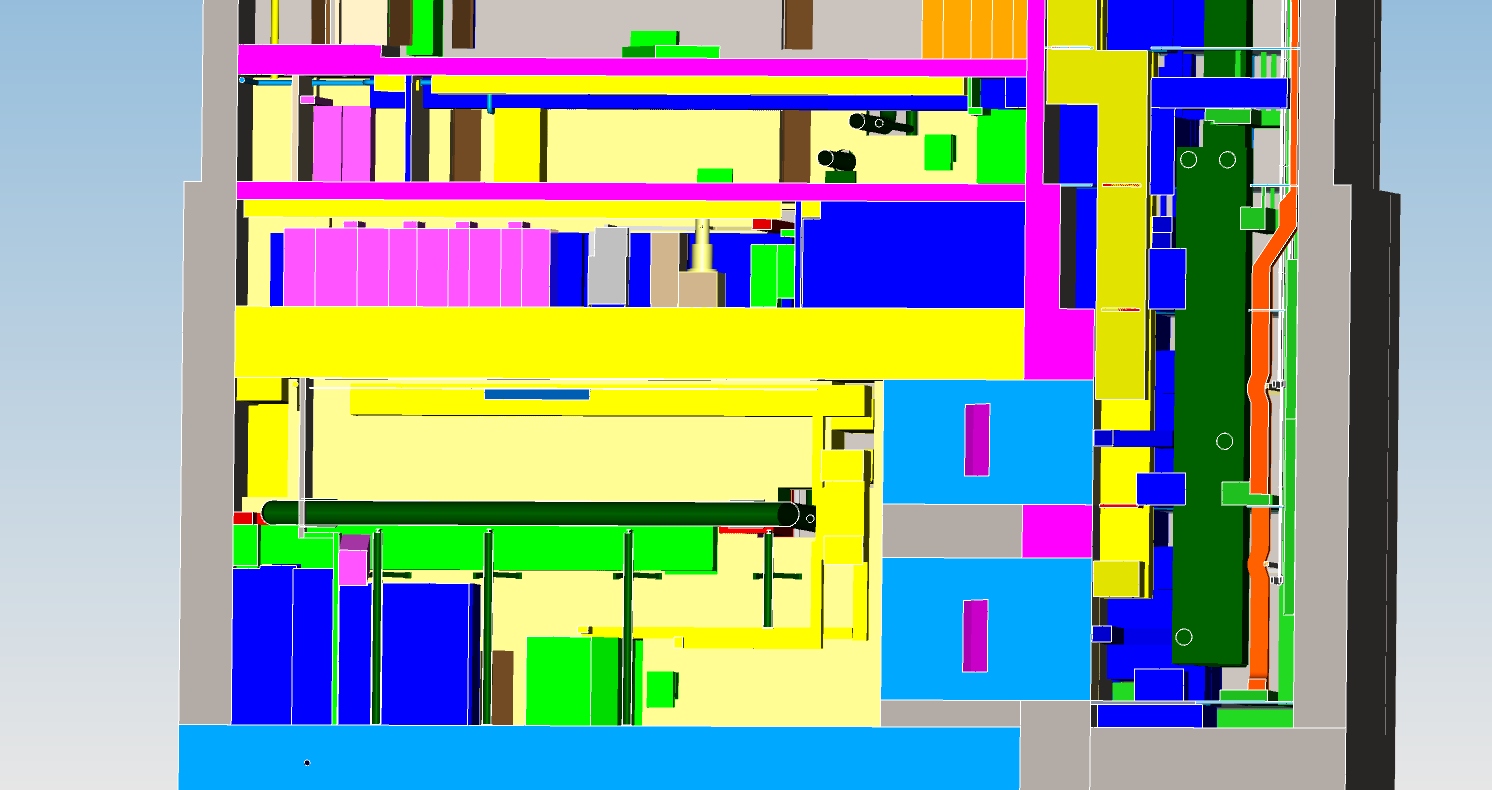

Im 6. UG werden Wasserleitungen bis in den Injektorraum hinein verlegt, aber nicht laengs des Linacs
Elektroversorgung wird fuer die zu erwartende Leistung zweier Injektoren ausgelegt.
Ausschreibung kann unter Beruecksichtigung des letzten Punktes Anfang naechster Woche fertig sein (Europaeische Ausschreibung).
Gun Installation Sommer 2013, Inbetriebnahme September '13
Lueftung/Klima Ausschreibung veroeffentlicht,
Inbetriebnahme fuer Mai-Juli 2013 geplant
Dumpgestell ist gebaut, wird in einigen Monaten am DESY erwartet, dann Einbau mit Vermessung und anschliessend vergiessen mit Beton
Arbeiten an Abschirmwand fuer Strahldurchfuehrung moeglichst gleichzeitig
Doppelboden fuer 3. UG: Traeger vorbereitet koennen in den naechsten Wochen installiert werden
Letzte Fragen klaeren zwischen J. Havlicek und L. Klein
Platten kommen spaeter
